Контроль бюджета проекта целиком
Не всегда важен лимит по отдельным задачам — иногда нужно следить за общим бюджетом часов на весь проект. Триггер типа «Для проекта целиком» суммирует фактические затраты по всем задачам проекта и сравнивает их с общим лимитом.
Когда это нужно
Сценарий подходит, если:
- проект ведётся в рамках фиксированного бюджета часов — например, по договору с клиентом;
- важнее общий расход времени, чем перерасход по конкретной задаче;
- решение о судьбе проекта (продлевать, согласовывать доп. часы) принимает руководитель, а не исполнитель задачи.
Что получится
Руководитель проекта получает уведомление, когда суммарные затраты по всем задачам проекта достигают заданного лимита — например, 100 часов.
Пошаговая настройка
Откройте задачи проекта и перейдите к триггерам через тулбар проекта или страницу автоматизации задач.

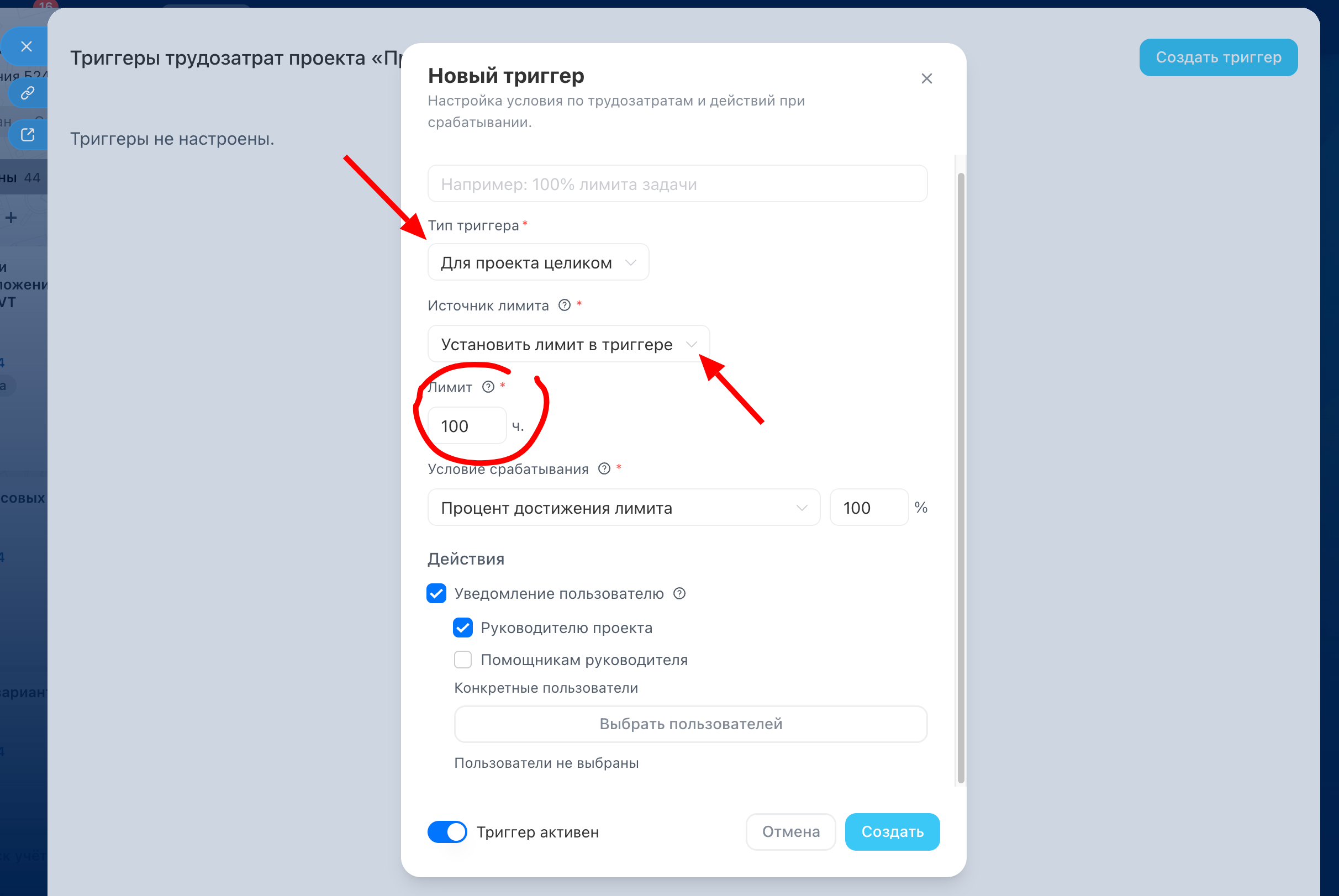

Нажмите «Создать триггер» и выберите тип «Для проекта целиком».
Выберите источник лимита:

- «Установить лимит в триггере» — если у проекта есть фиксированный бюджет часов, например 100 ч. по договору;
- «Суммировать лимиты задач» — если удобнее опираться на сумму лимитов уже заведённых задач (для задач без лимита используется «Лимит по умолчанию»).
Если выбран фиксированный лимит, укажите число часов в поле «Лимит».
Условие срабатывания — «Процент достижения лимита», значение 100.
Действие — «Уведомление пользователю». Для типа «Для проекта целиком» получателями могут быть руководитель проекта, помощники руководителя или конкретные пользователи; по умолчанию включён руководитель проекта.
Включите триггер и сохраните.

Обратите внимание: для этого типа триггера смена стадии и отметка чекбокс-поля недоступны — только уведомление.
Что проверить после срабатывания
- Проверьте, что справочная информация в форме показывает ожидаемую сумму лимитов или заданный фиксированный лимит.
- Спишите время по нескольким задачам проекта так, чтобы суммарные затраты достигли лимита.
- Убедитесь, что уведомление получил именно руководитель проекта, а не отдельные исполнители задач.
Дальше
- Типы триггеров — сравнение «Для проекта целиком» с задачными типами.
- Условия и лимиты — как считается лимит при выборе «Суммировать лимиты задач».
- Единые правила для всех задач проекта — если нужен контроль по каждой задаче, а не по проекту в целом.
